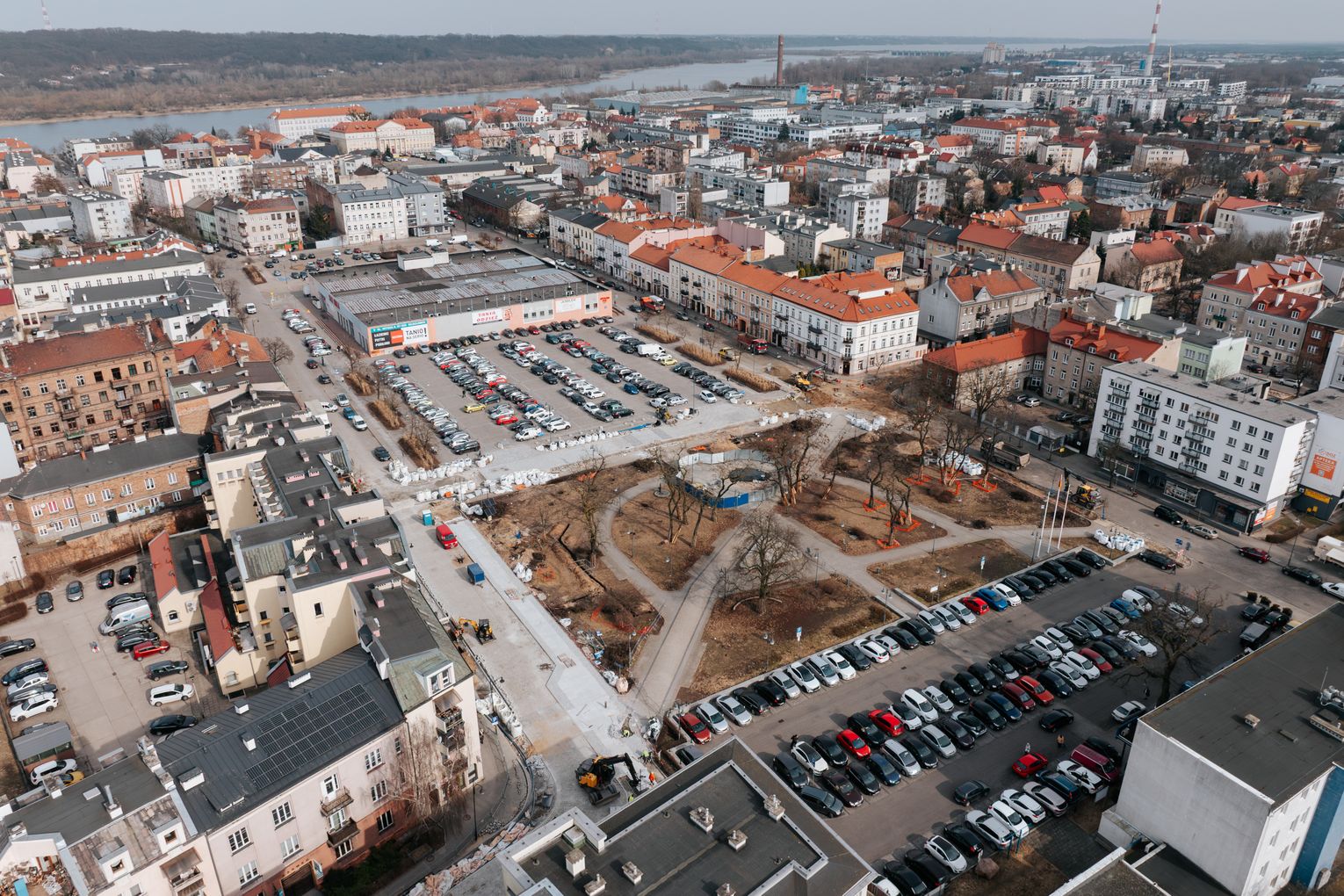

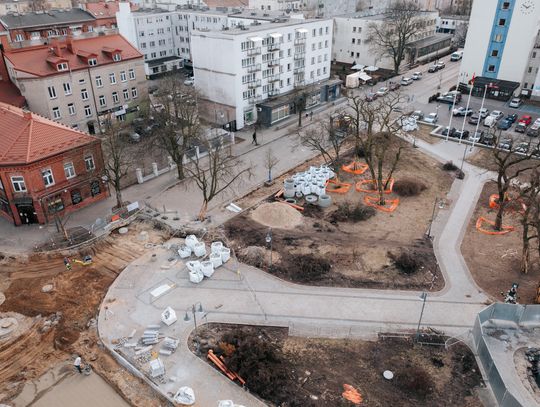

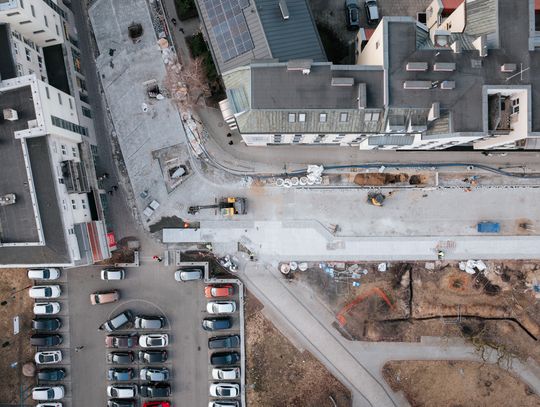

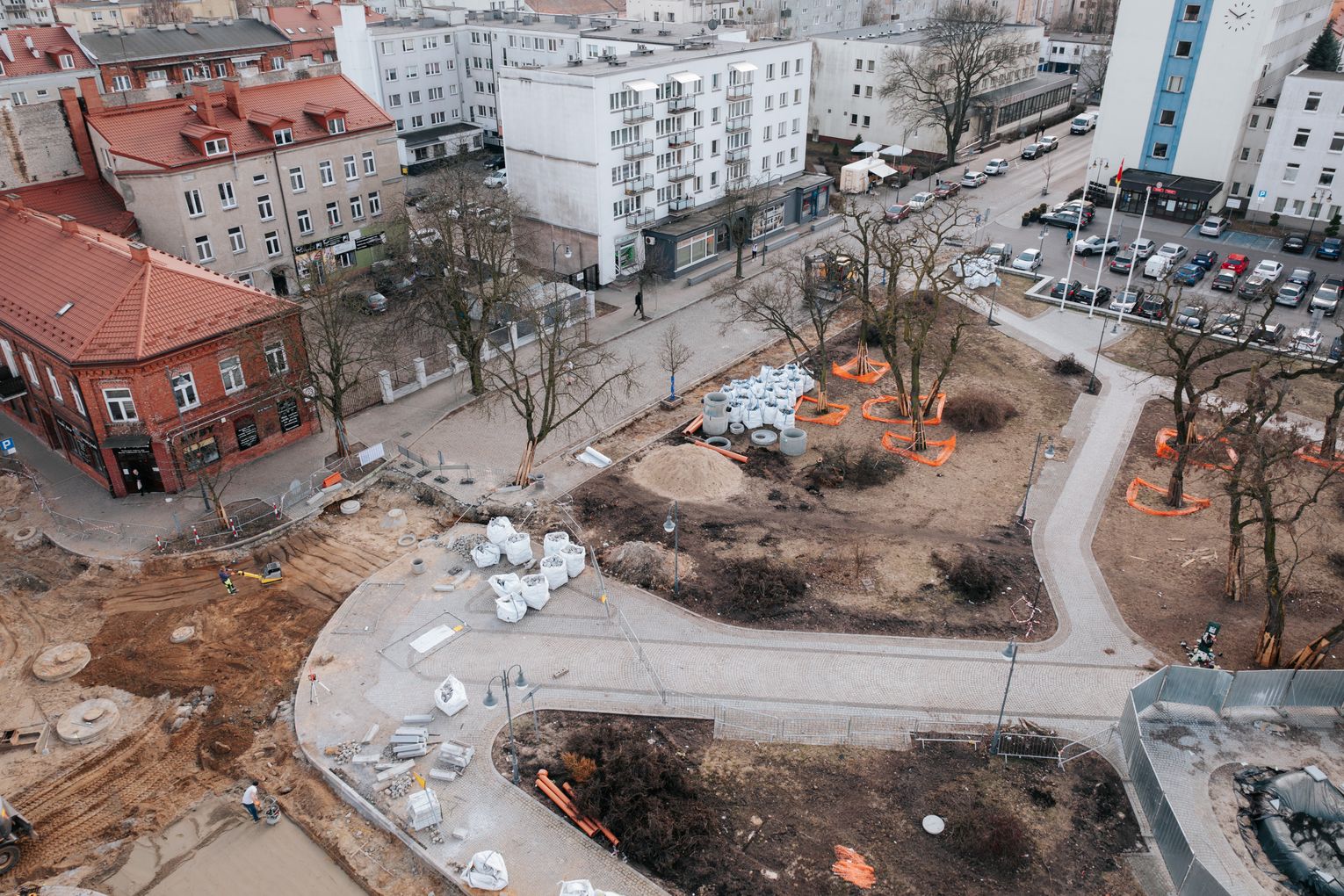

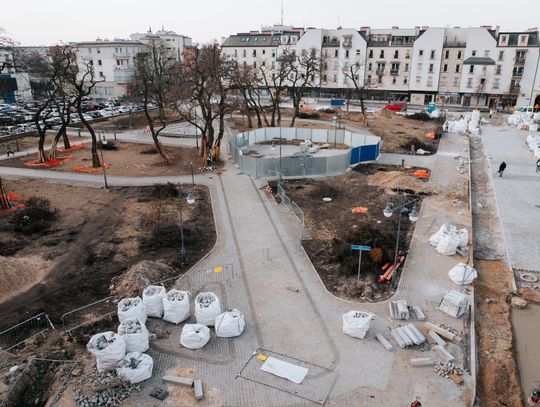

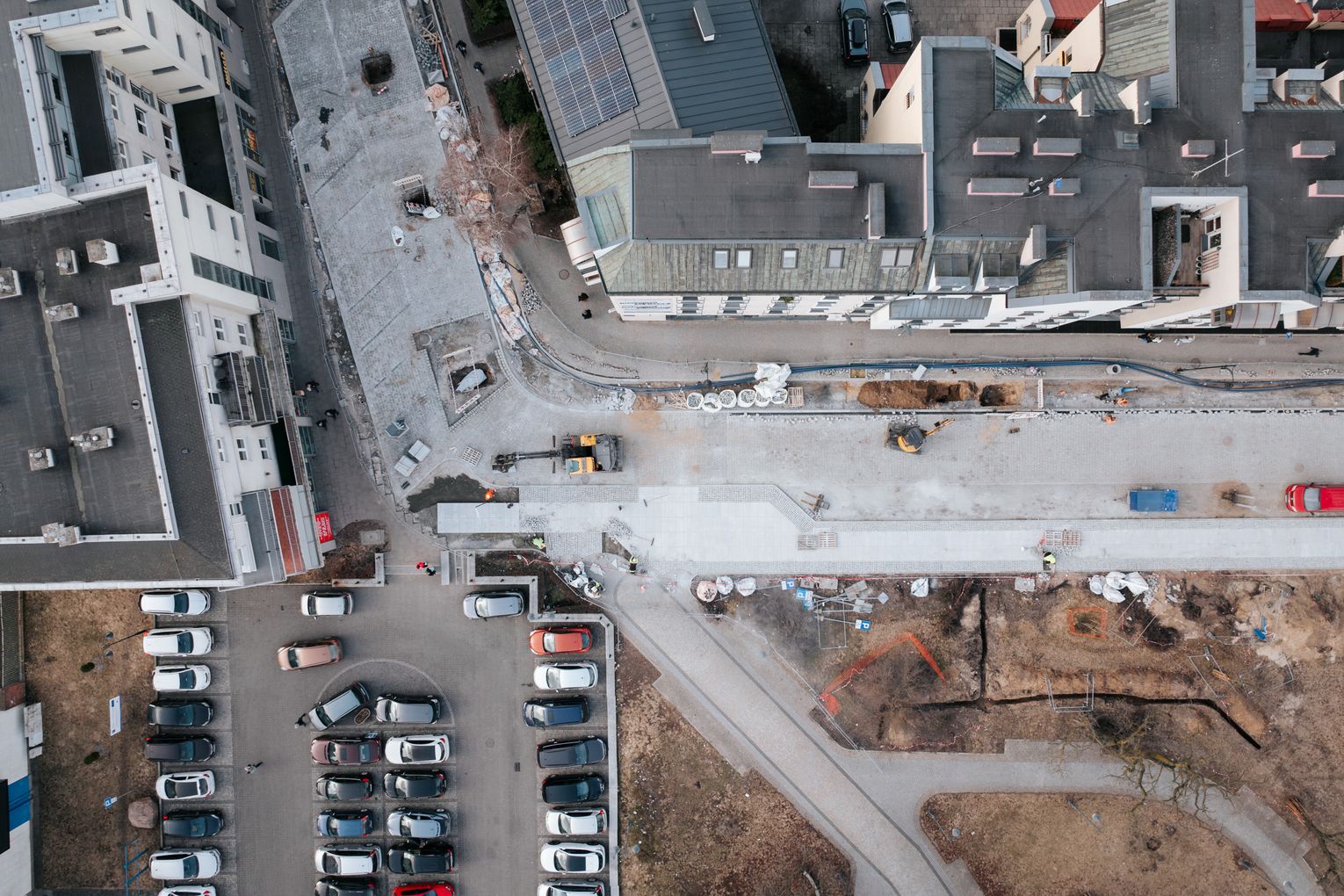

Trwają intensywne prace przy realizacji projektu „Zielone Tereny Śródmieścia Miasta Włocławek”, obejmującego kompleksową przebudowę i rewitalizację obszaru od ulicy Zduńskiej, przez Miedzianą, Zielony Rynek, Jagiellońską, aż do Pomnika Armii Krajowej. Na temat postępu prac opowiada w krótkim wideo Kierownikiem Projektu z ramienia Balzola Polska , Piotr Zabielski. Inwestycja ma na celu stworzenie atrakcyjnych terenów rekreacyjnych z nowoczesną infrastrukturą, bogatą zielenią, placami zabaw i udogodnieniami dla pieszych oraz rowerzystów. W ramach tej inwestycji wykonawca ma do zrealizowania kanalizację deszczową, przebudowę sieci sanitarnej, wodociągu, budowa monitoringu, przebudowa kanału technologicznego. Budujemy nowe ścieżki rowerowe, nowe nawierzchnie oraz plac zabaw, siłownie zewnętrzną, nowe chodniki, miejsca do odpoczynku jak również drogę rowerową i nowe chodniki wraz z dużą ilością zieleni. Zaawansowanie prac – marzec 2026 Wykonane roboty (stan na początek marca):
Infrastruktura drogowa i nawierzchnie

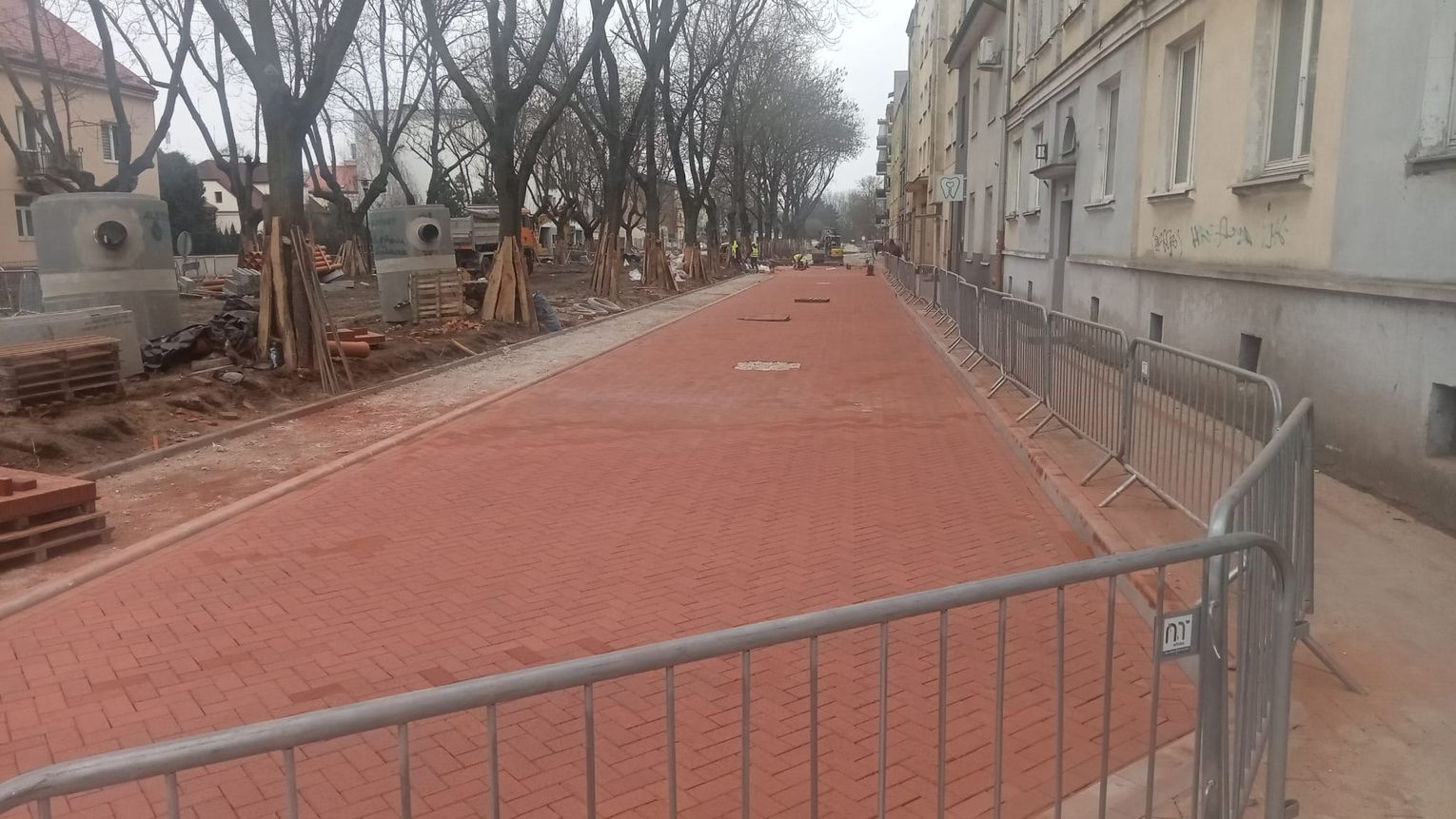

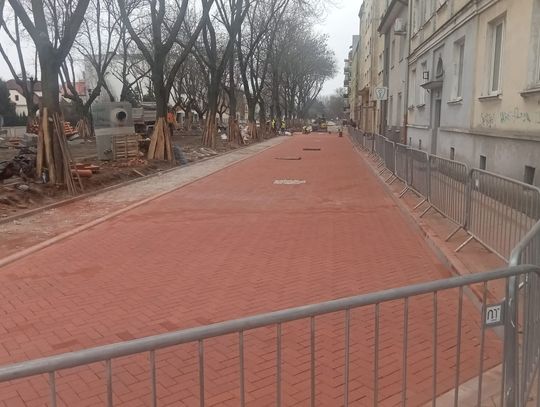

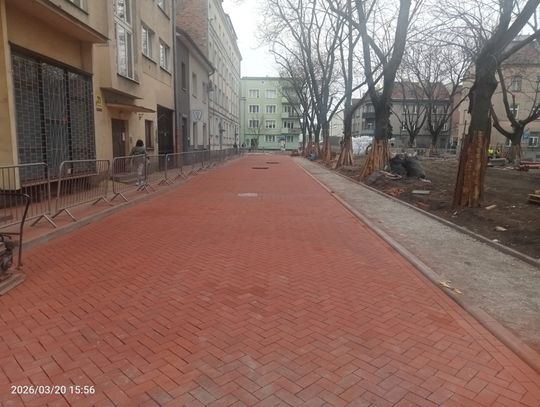

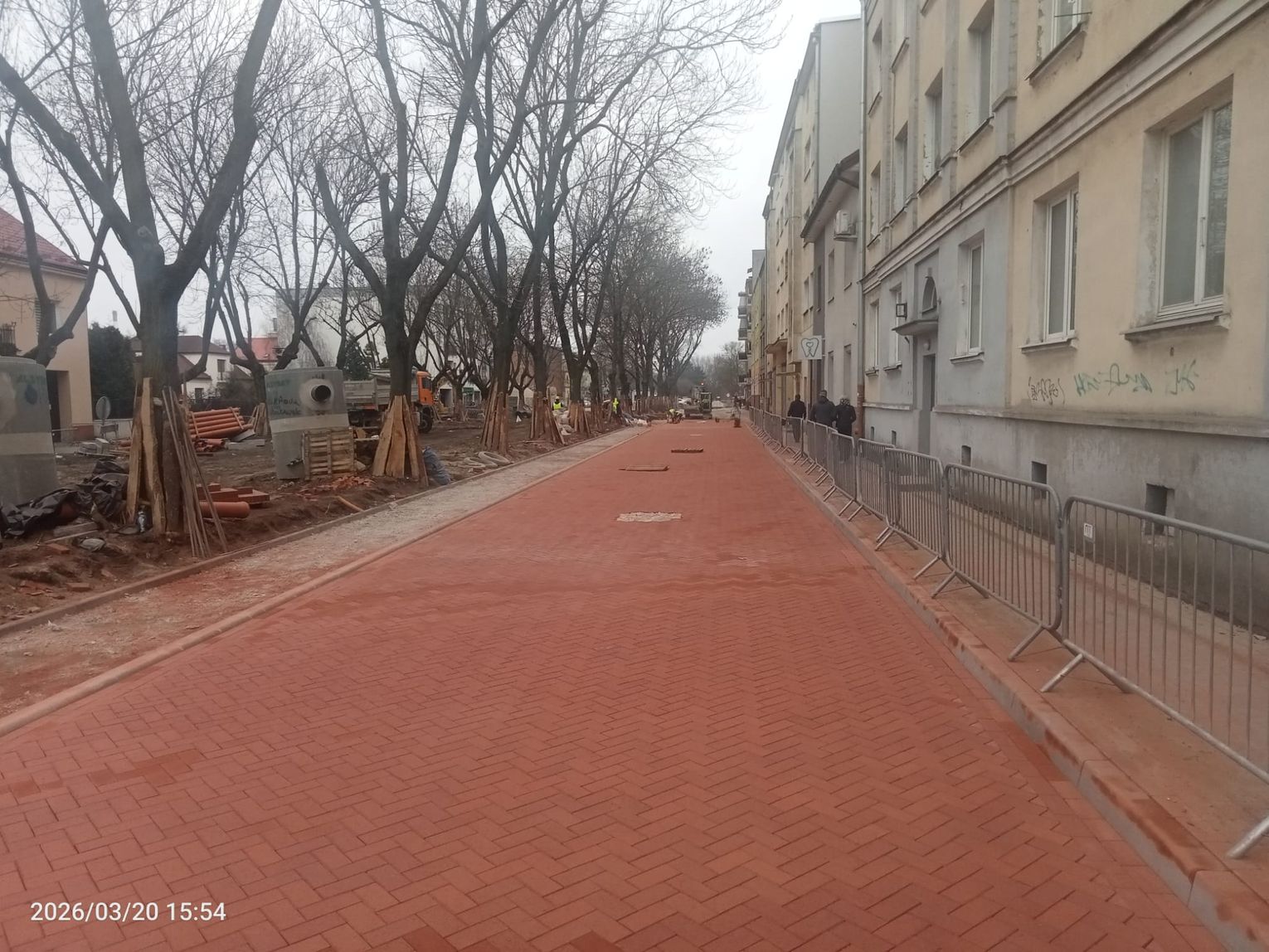

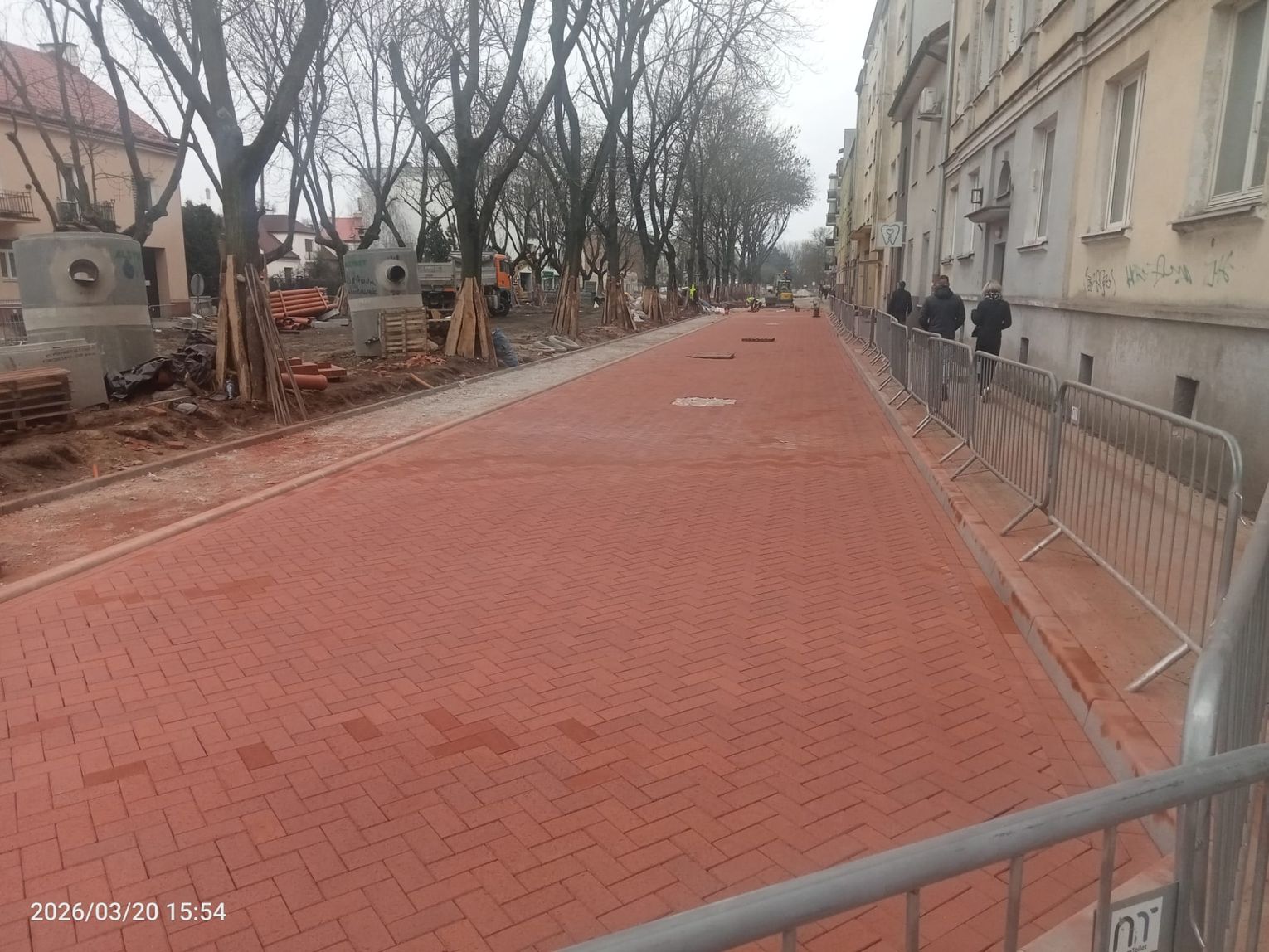

• zakończono wykonanie nawierzchni na ul. Miedzianej w 90 %
• wykonano nawierzchnie na ul. Zielony Rynek w 90%
• zaawansowane prace nawierzchniowe na ul. Jagiellońskiej (część południowa),

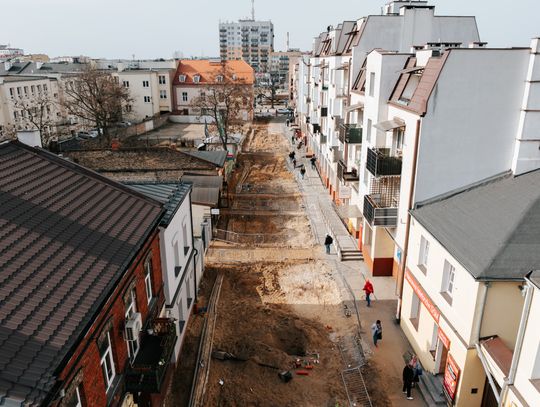

• trwa budowa konstrukcji nawierzchni na: ul. Jagiellońskiej, ul. Szczęśliwej.
Instalacje podziemne i sieci
• wykonano ponad 60% kanalizacji deszczowej,
• wykonano ponad 60% sieci elektroenergetycznej,

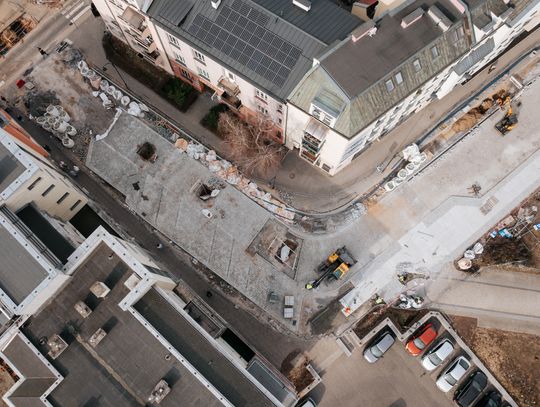

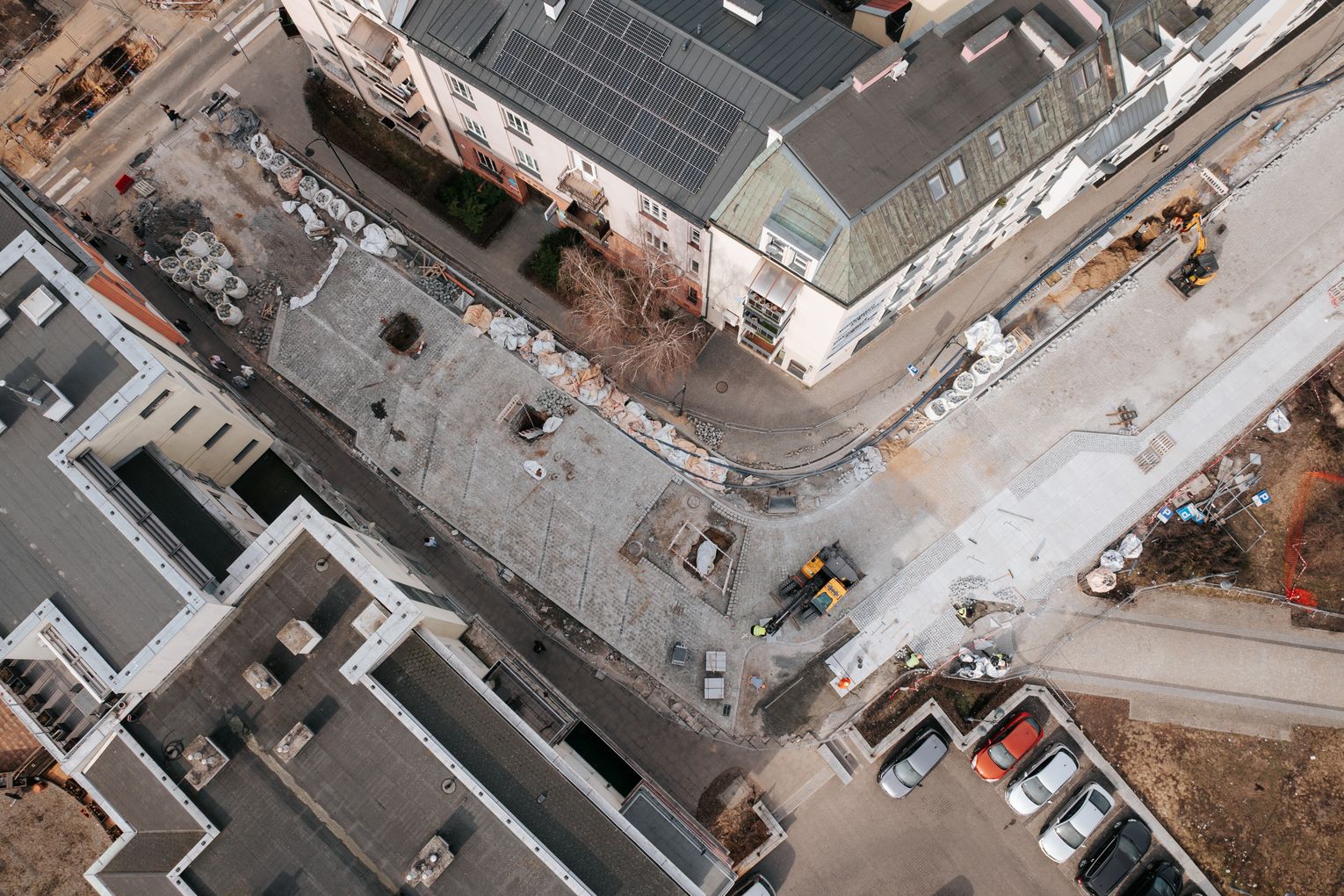

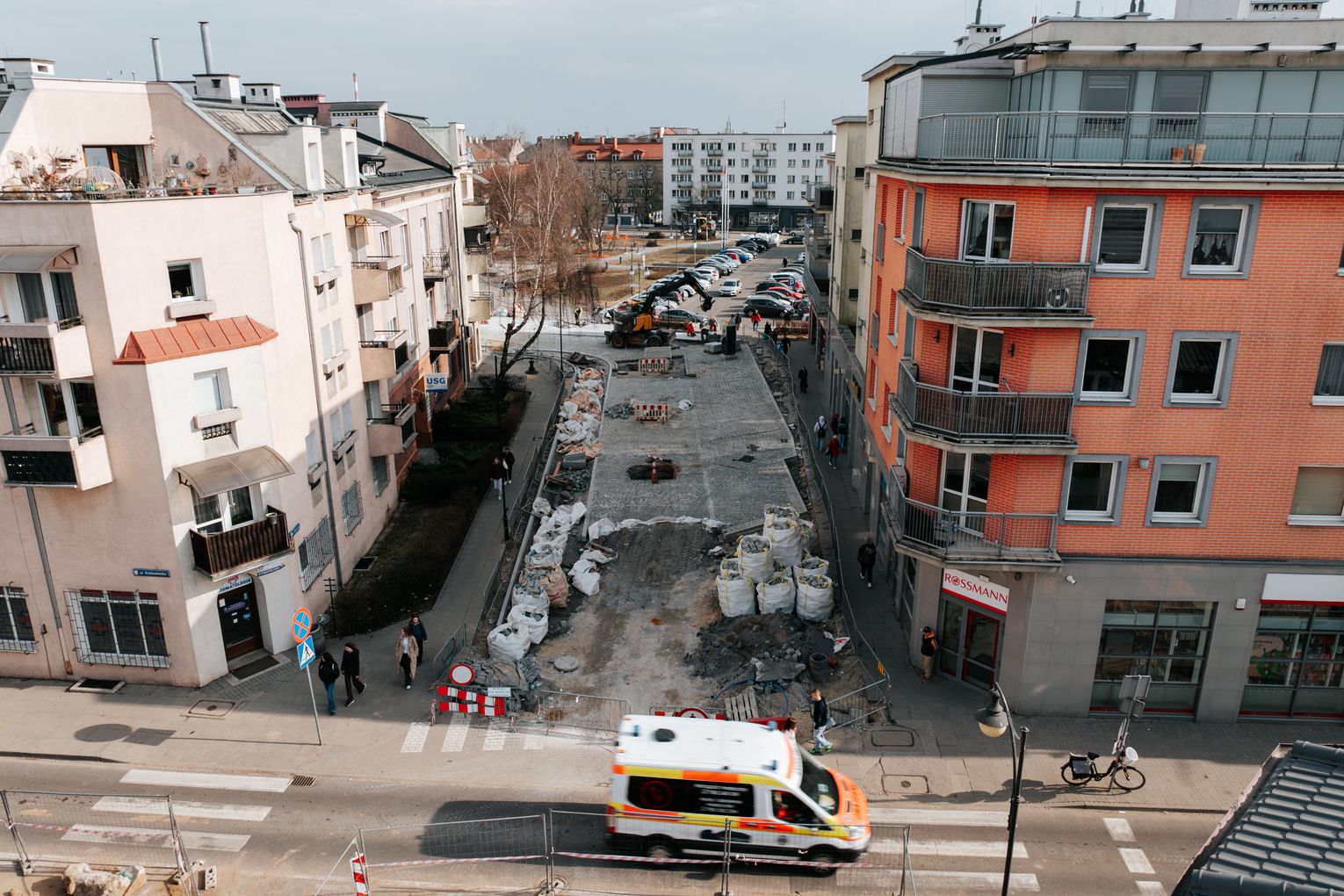

• rozpoczęto roboty ziemne oraz sieciowe na ul. Zduńskiej.
Szacunkowy procent realizacji wybranych zakresów
Zakres prac Stopień zaawansowania
Kanalizacja deszczowa ~60%
Sieć elektroenergetyczna ~60%
Nawierzchnie (całość projektu) ok. 20%
Roboty ziemne Wykonano ok 60%, rozpoczęte na ul. Zduńskiej.
Planowane działania na najbliższy kwartał
Roboty budowlane i rozbiórkowe

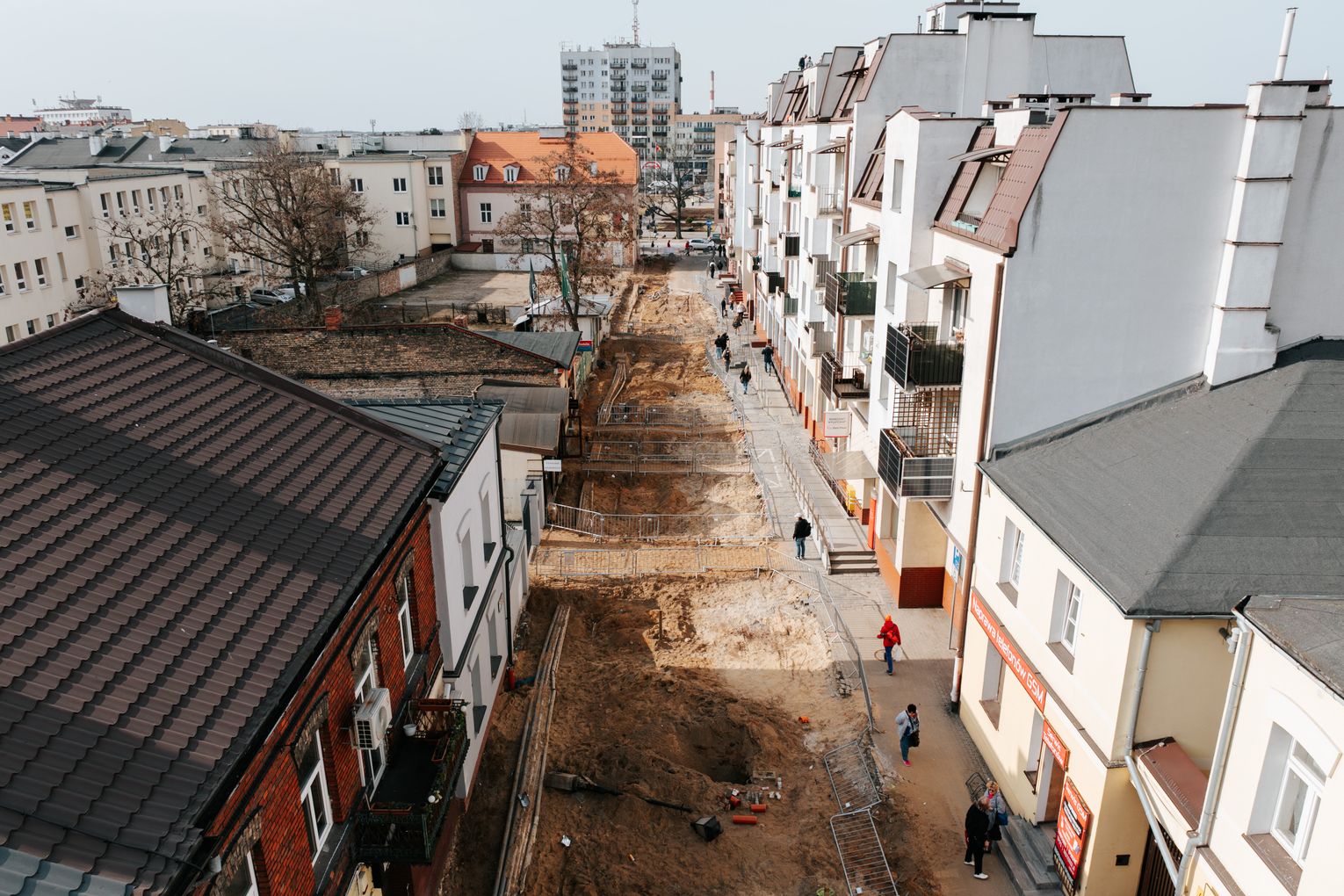

• rozpoczęcie drugiego etapu rozbiórek na ul. Jagiellońskiej (część północna),
• wykonanie pełnej infrastruktury podziemnej na tym odcinku:
o kanalizacja deszczowa,
o elektroenergetyka,
o kanał technologiczny.
o Sieć ciepłownicza,
o Kanalizacja sanitarna.

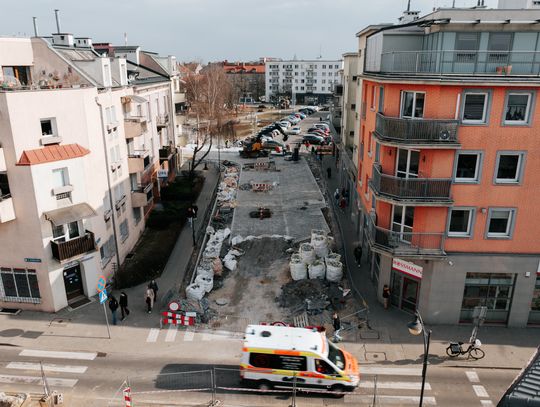

Prace nawierzchniowe i drogowe
• kontynuacja nawierzchni na ul. Jagiellońskiej (południe → północ),
• rozpoczęcie kolejnych etapów prac brukarskich po zakończeniu sieci podziemnych.

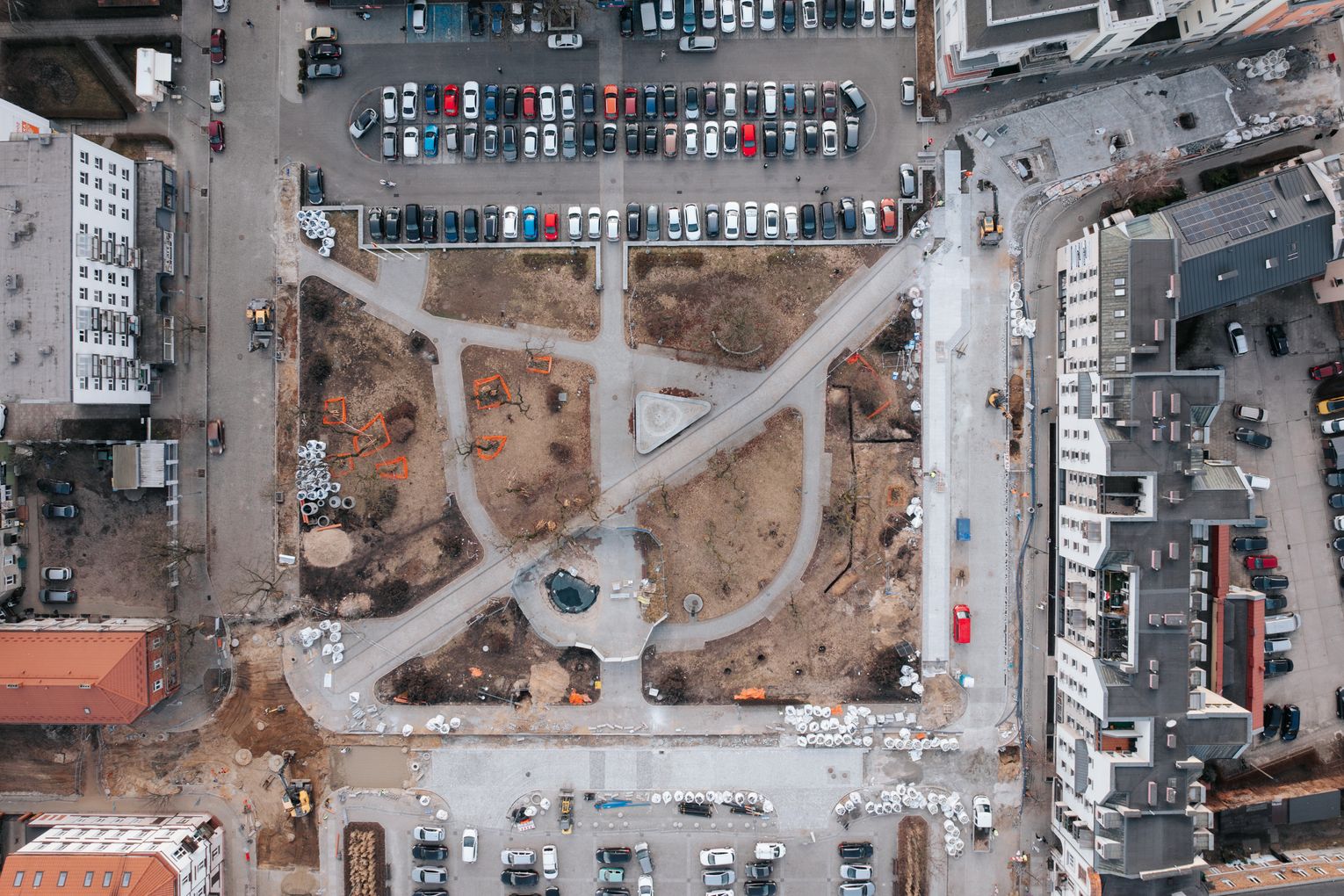

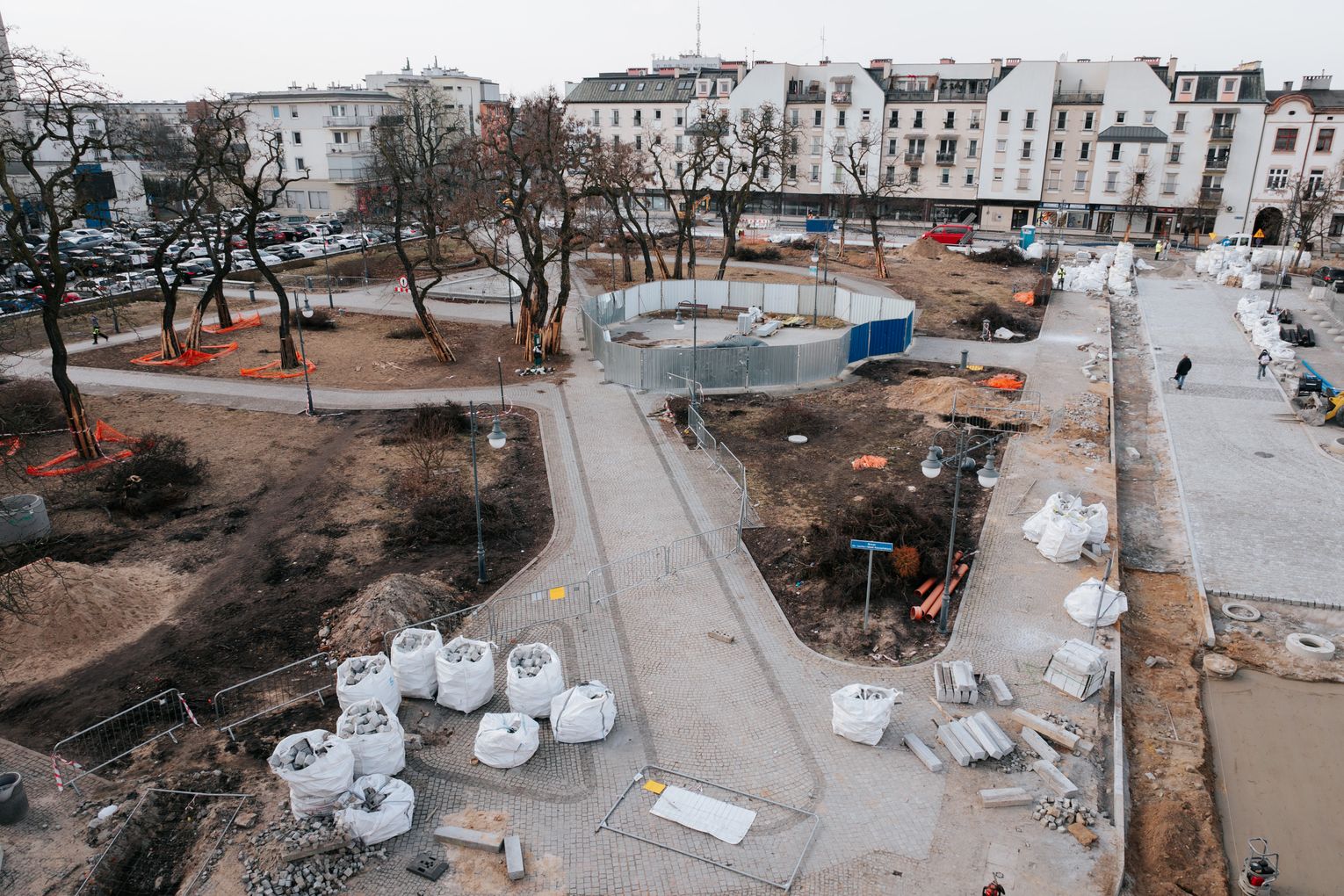

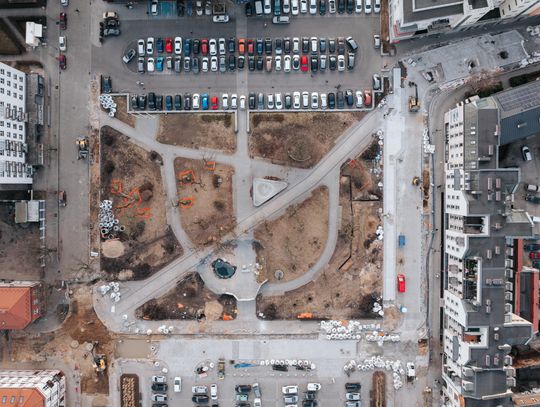

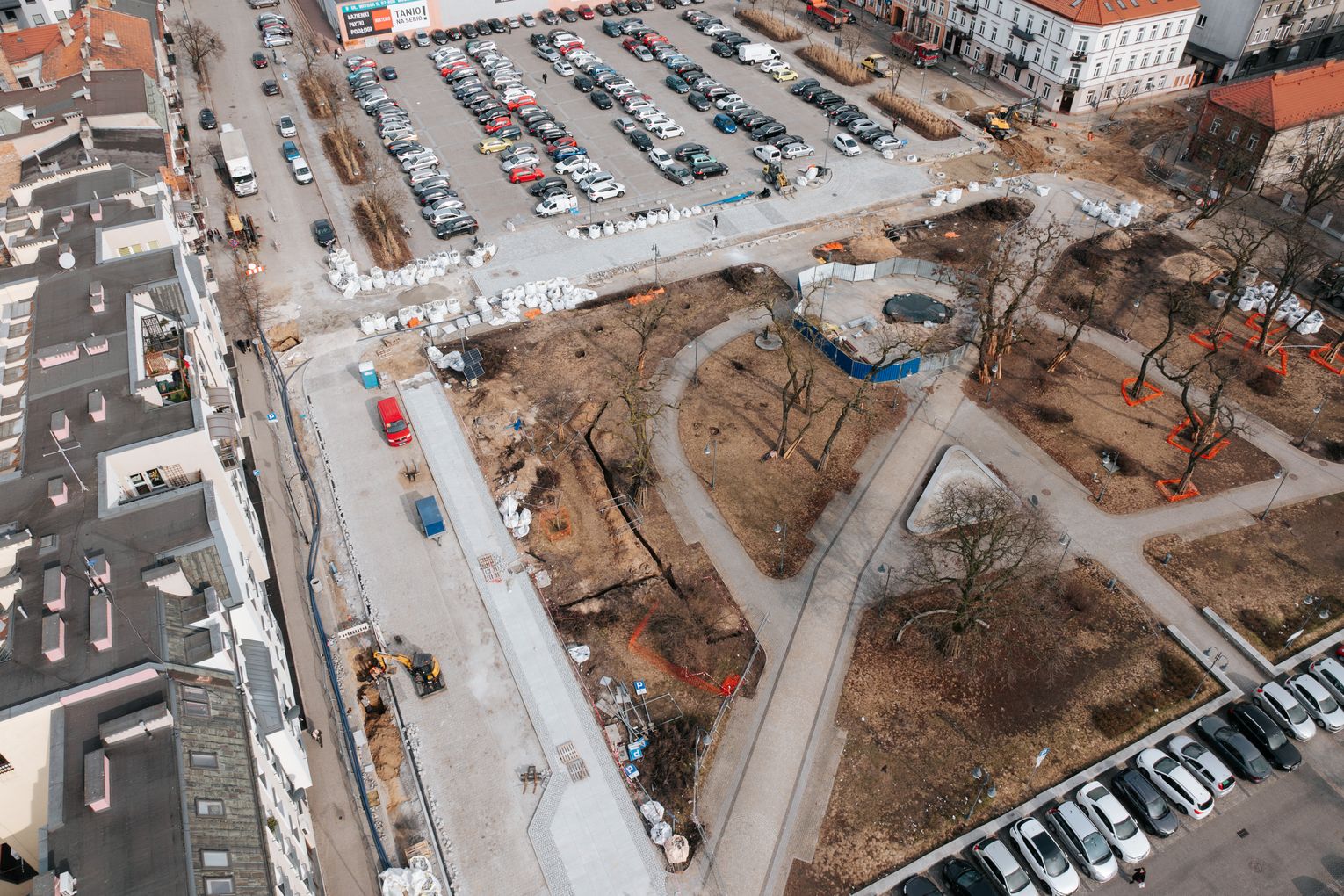

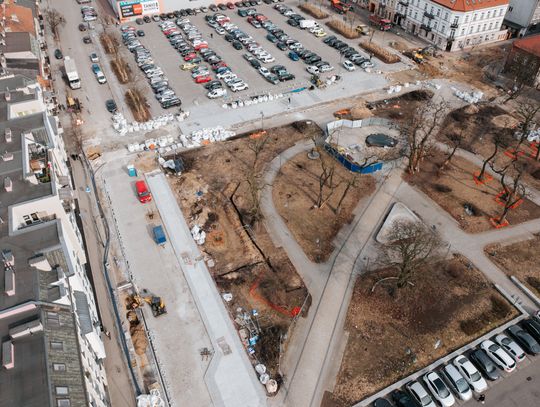

Infrastruktura rekreacyjna i zieleń miejska
• montaż małej architektury, w tym:
o ławki, stojaki rowerowe, kosze,
o elementy placu zabaw,
• rozpoczęcie nasadzeń drzew i zieleni niskiej.
Co z terminem zakończenia prac?
Inwestycja pierwotnie miała zakończyć się 27 lutego 2026 r., jednak ze względu na panujące warunki atmosferyczne które w okresie 31.12.2025 do 02.03.2026 uniemożliwiały wykonanie prac, decyzje konserwatora zabytków, dodatkowe zakresy i konieczność podpisania uzupełniających aneksów aktualnie obowiązuje aneks terminowy wydłużający realizację do końca maja 2026. Jednocześnie informujemy, że dotyczy on wyłącznie kwestii związanych z przedłużeniem terminu w wyniku niekorzystnych warunków atmosferycznych. Z uwagi na wstrzymanie prac w kilku rejonach budowy w wyniku decyzji konserwatora zabytków procedura dotycząca kolejnych aneksów terminowych które mają obejmować roboty dodatkowe i zaniechane będzie w dalszym ciągu procedowany. Nie ma więc jeszcze określonej daty terminowej zakończenia prac na tym kontrakcie.
Korzyści dla mieszkańców
Po zakończeniu projektu obszar Śródmieścia stanie się:
- bardziej zielony,
- bardziej przyjazny pieszym i rowerzystom,
- wyposażony w nowy place zabaw, siłownię zewnętrzną oraz elementy rekreacyjne,
- spójny w zakresie estetyki i funkcjonalności
„Estetyka całego obszaru ulegnie znacznej poprawie — mieszkańcy zyskają bardziej komfortową, zieloną i atrakcyjną przestrzeń do życia” — podkreśla kierownik projektu, Piotr Zabielski, Balzola Polska.
